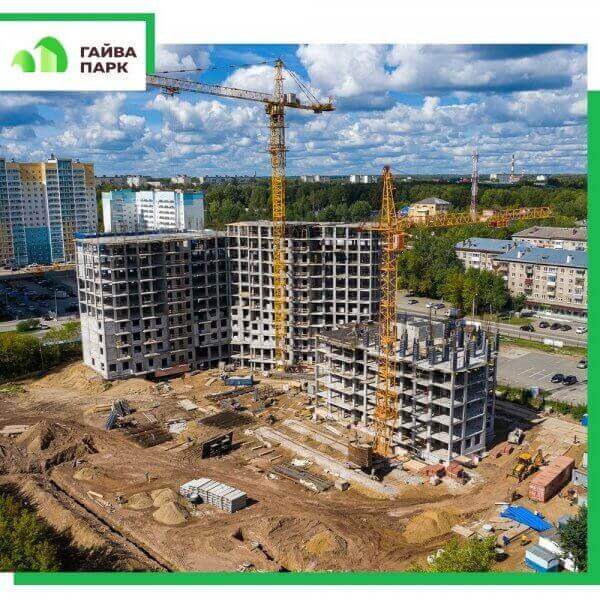

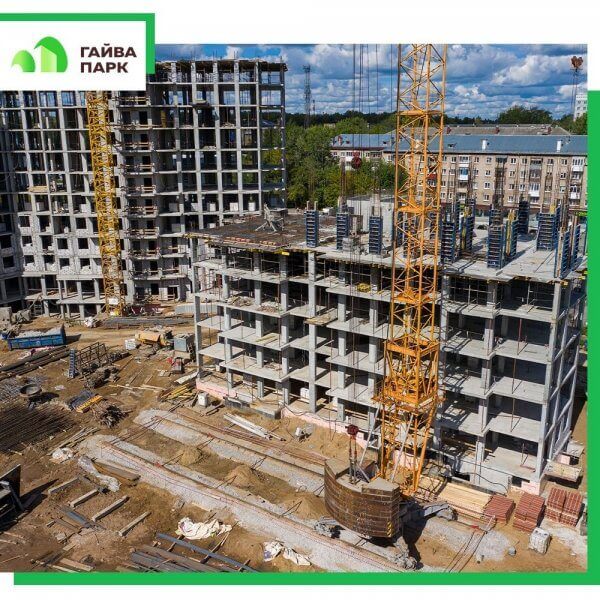

Ход строительства ЖК Гайва Парк от 09-09-2020

Секция 1.1

Бетонирование:

  • плиты перекрытия 11 этажа — 100%
  • диафрагмы и колонн 11 этажа — 100%

Кладка:

  • наружных стен — 1-5 этажи
  • перегородок подвала — 30%
  • Монтаж элементов лестничной клетки 1-8 этажи

Секция 1.2

Кладка:

  • наружных стен — 1-5 этажи
  • перегородок подвала — 35%

Бетонирование:

  • плиты перекрытия 11 этажа — 100%
  • диафрагмы и колонн 12 этажа — 100%

Монтаж элементов лестничной клетки 1-9 этажи

Секция 1.3

Бетонирование:

  • плиты перекрытия 6 этажа — 100%
  • диафрагмы и колонн 7 этажа — 50%

Кладка:

  • наружных стен — 1 этаж
  • перегородок подвала — 10%

Монтаж элементов лестничной клетки 1-6 этажи

  • Работы по монтажу ливневой канализации — 25%
  • Выполнен монтаж 2 крана секции 1.3
