Ход строительства ЖК Маасдам от 26-03-2021

Корпус 1

  • завершили работы по устройству монолитных колонн 4-го этажа
  • выполняем монолитную плиту перекрытия 4-го этажа. 40% работ уже выполнено.
  • завершаем устройство наружных стен 1 этажа. Статус работ – 85%

Корпус 2

  • продолжаем устройство кирпичного парапета. Статус работ – 64%
  • продолжаем кладку наружных стен на 19 и 20 этажах
  • выполняем работы по устройству стояков канализации и водопровода. Статус работ – 89%

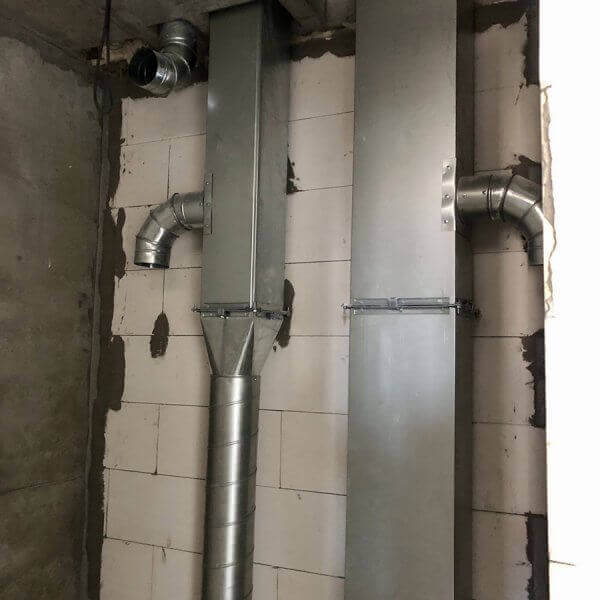

  • выполняем устройство системы вентиляции, монтаж воздуховодов. Статус работ – 72%
  • выполняем монтаж внутридомовой электрики. Выполнено 36% работ
  • продолжаем кладку внутренних перегородок на 18 и 19 этажах
  • движемся в работах по установке оконных конструкций и выполнения остекления

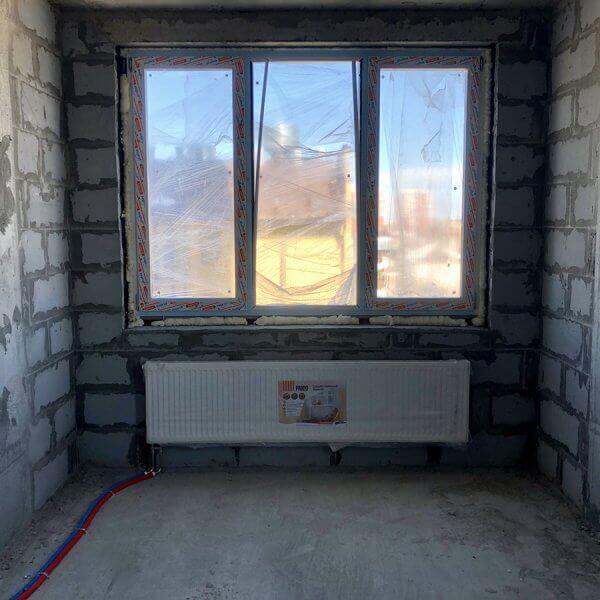

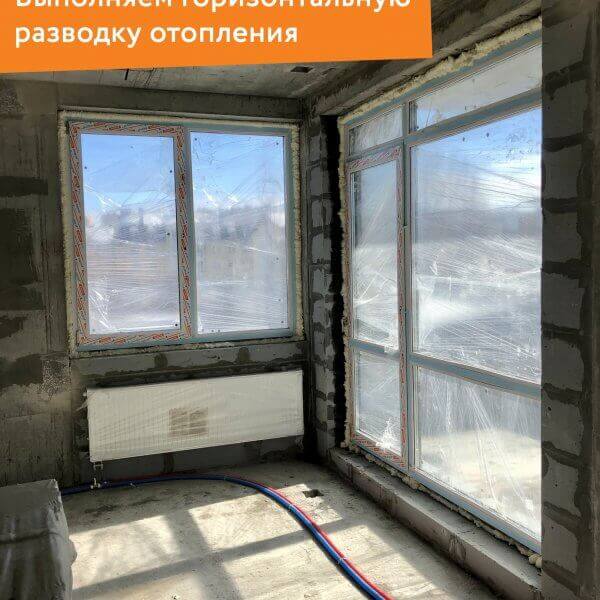

  • выполняем устройство горизонтальной разводки системы отопления. Статус работ – 25%

Корпус 3

  • продолжаем укладку керамогранита в местах общего пользования. Работы выполнены на 51%.
  • выполняем горизонтальную разводку для установки сантехники в квартирах. Статус работ – 66%.
  • продолжаем зашивать гипсокартоном стояки в квартирах. Работы выполнены на 74%.

  • приступили к укладке плитки в сан.узлах.
  • продолжаем монтаж входных металлических дверей. Работы выполнены на 63%.

Корпус 4

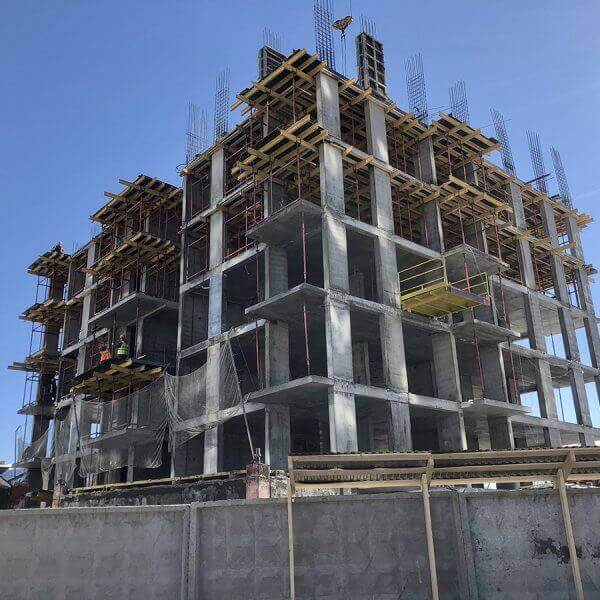

  • полностью завершили устройство монолитный вертикальных конструкций 6-го этажа
  • выполняем работы по устройству плиты перекрытия 6-го этажа. Статус работ – 90%
  • приступили к работам по возведению вертикальных монолитных конструкций 7-го этажа.
