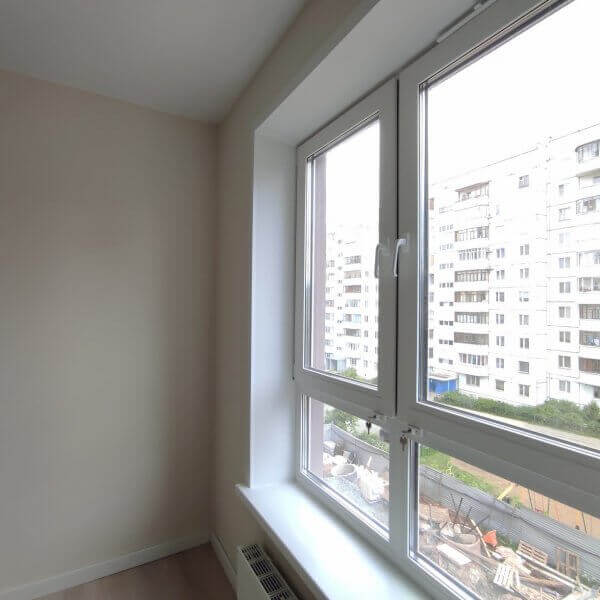

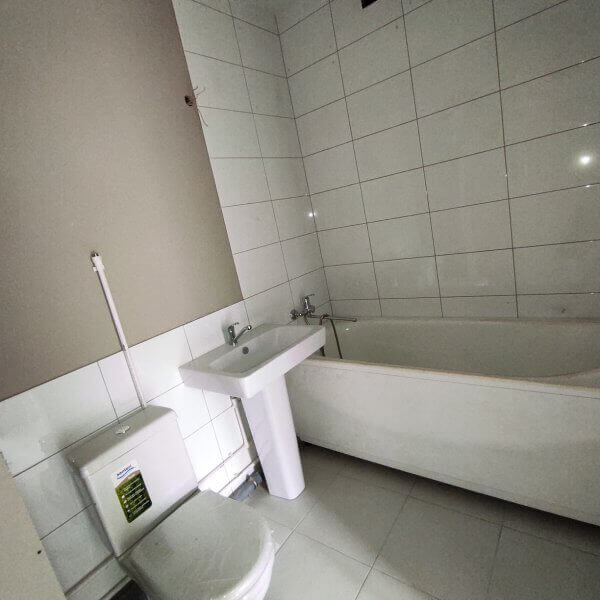

В демо-квартире установлена сантехника: унитаз, раковина, ванная с экраном. Работы продолжаются. Да и вторая секция растет – уже идет монтаж 8 этажа, а на втором этаже установлены практически все межкомнатные перегородки.
1-я секция:
- выполняются работы по укладке кровли
- монтаж лифтового оборудования (выполнен на 65%), внутренних инженерных сетей электроснабжения (выполнено на 84%), стояков водоснабжения и канализации (выполнено на 70%), систем вентиляции и слаботочных сетей (выполнено на 82%)
- ведутся работы по оштукатуриванию стен выполнены на 90%
- работы по устройству стяжки пола выполнены на 56%

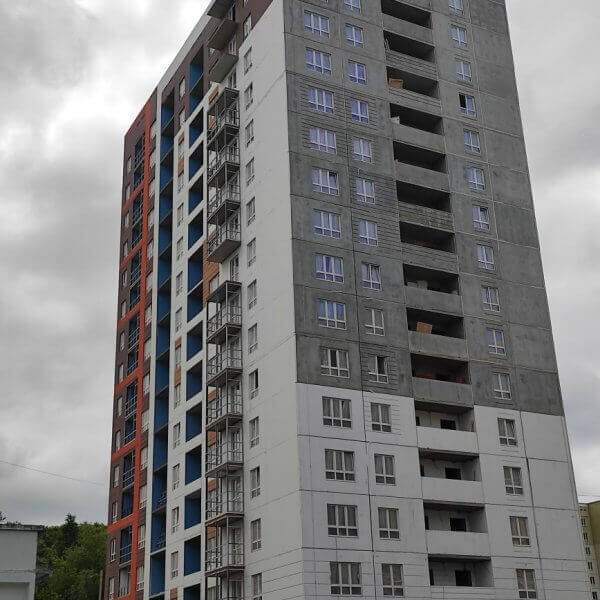

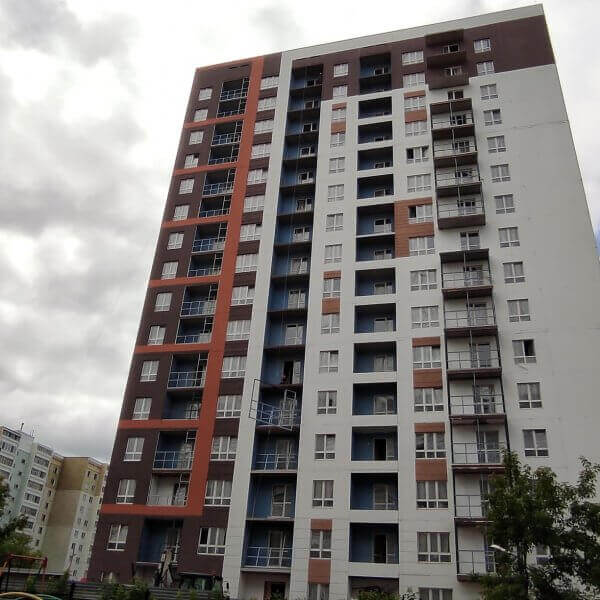

- ведутся фасадные работы
2-я секция:
- ведется монтаж 8-го этажа
- устройство кирпичных перегородок санузлов 5 –го этажа
- устройство межкомнатных перегородок квартир 2-го этажа
3-я секция:
Подземный паркинг:
- выполняются работы по устройству основания полов
