Ход строительства ЖК Счастье от 01-11-2021

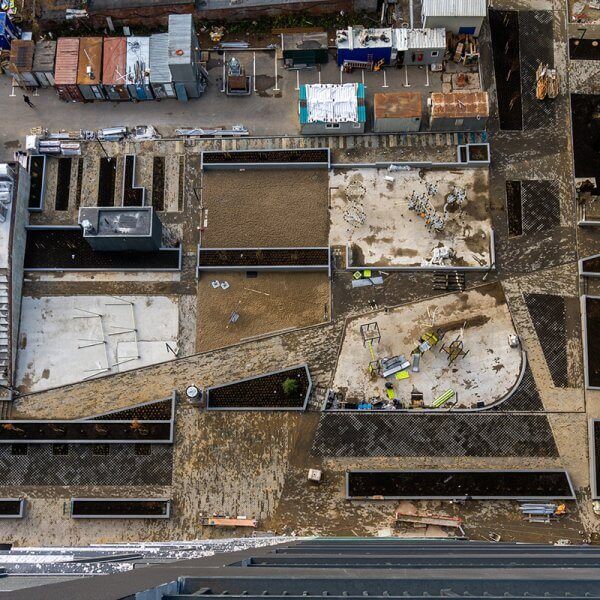

Общая готовность объекта составляет 95,3%.
- Строительные работы по кровле жилого комплекса выполнены на 97%;
- Установка окон, дверей и витражей выполнена на 96%;
- Общая готовность фасадов составляет 95%;
- Ведется монтаж внутренних и наружных сетей, готовность —94%;
- Продолжается отделка квартир, готовность по этому виду работ составляет 88,4%;
- Идет подготовка под монтаж лифтовых кабин, готовность 93%;
- Продолжаются работы по благоустройству, готовность работ составляет 62%;
Следите за стартами продаж жилых комплексов Перми, скидками и акциями от застройщиков в Telegram-канале Новостройки Пермь
Новостройки Перми
Проверенные застройщики и большое разнообразие жилых комплексов. Получи полную информацию от нашего специалиста.
Отделка от застройщика
A+
энергоэффективность
1.39
плотность застройки
Миниполис
Култаево, ул. Первоцветная 107
Сдача 3кв. 2027 года
Класс комфорт
Застройщик СЗ Миниполис Култаево парк Отделка от застройщика
A
энергоэффективность
1.22
плотность застройки
Грин Парк. Новые кварталы
Индустриальный район, ул. Подлесная 55А
Сдача 4кв. 2027 года
Класс комфорт
Застройщик ПМД Отделка от застройщика
A+
энергоэффективность
2.14
плотность застройки
Эпоха
Ленинский, ул. Петропавловская 14
Сдача 4кв. 2027 года
Класс бизнес
Застройщик Nova Development B
энергоэффективность
2.70
плотность застройки
Наследие
Ленинский, ул. Екатерининская 38
Сдача 1кв. 2027 года
Класс бизнес
Застройщик СЗ СТРОЙКОМ A++
энергоэффективность
Тихий Компрос
Свердловский, ул. Клары Цеткин 6
Сдача 4кв. 2029 года
Класс бизнес
Застройщик Брусника Отделка от застройщика
A+
энергоэффективность
1.55
плотность застройки
Романтик
Кировский, ул. Кировоградская 28
Сдача 1кв. 2028 года
Класс комфорт
Застройщик ГК Оникс
Новый город
