Отчет о ходе строительства дома на Сапфирной, 13
Общая готовность объекта - 67%
- Работы по монтажу оконных конструкций выполнили на 100%
- Продолжаем работы по утеплению наружных стен — 90%

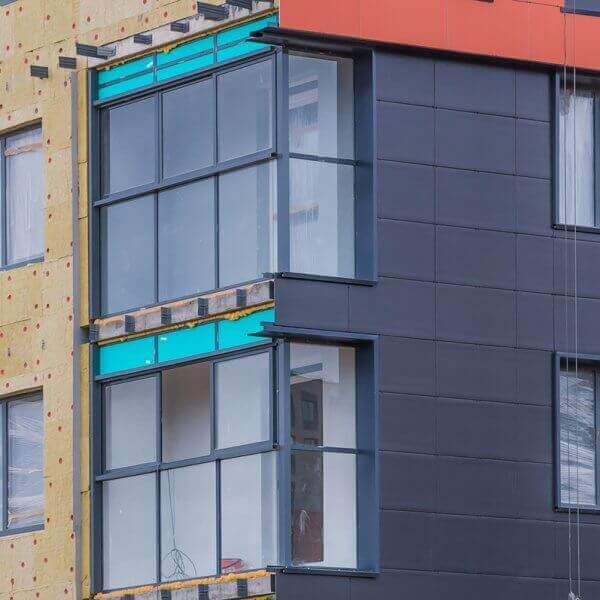

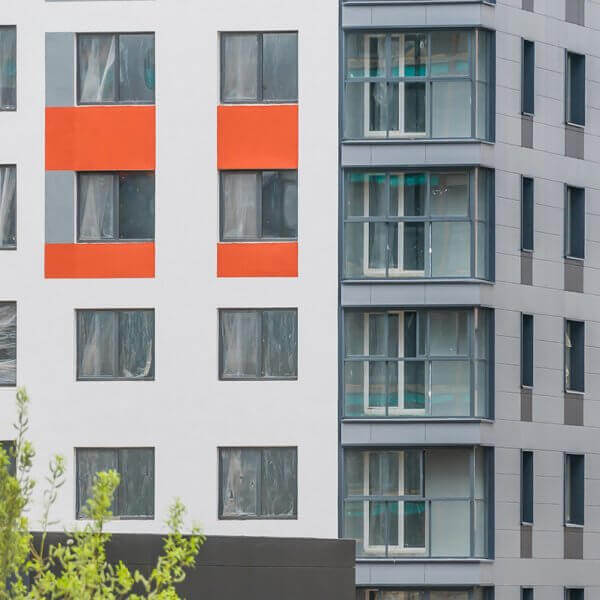

- Работы по монтажу вентилируемого фасада выполнили на 70%
- Продолжаем работы по монтажу систем отопления, водоснабжения, канализации, электроснабжения, вентиляции
- Продолжаем работы по устройству штукатурного слоя стен
- Ведем работы по устройству бетонной стяжки полов
- Продолжаем работы по шпатлеванию стен
- Ведем работы по устройству керамогранита в санузлах и местах общего пользования
- Продолжаем работы по монтажу входных дверей в квартиры
- Приступили к монтажу межкомнатных дверей
- Приступили к оклейке стен обоями
