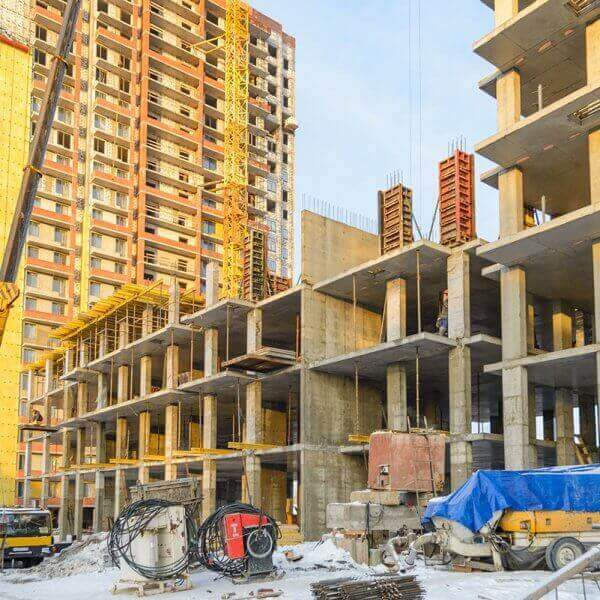

1 очередь строительства (3 позиция)
Завершены работы по возведению наружных стен здания.
Продолжаются работы:
- устройству внутренних перегородок на уровне 19 этажа;
- по монтажу оконных конструкций на уровне 17 этажа;
- по оштукатуриванию стен, работы ведутся на уровне 4 этажа;
- по устройству системы канализации и водоснабжения;
- по прокладке внутренних электрических сетей.
Начаты работы по устройству стяжки.
Строительная готовность – 42%
2 очередь строительства (2 позиция)
1 подъезд:
- Продолжаются работы по возведению каркаса на уровне 13 этажа.
2 подъезд:
- Завершены работы по возведению стен подвала
- Продолжаются работы по возведению каркаса на уровне 4 этажа
Строительная готовность –18%
4 позиция (наземный паркинг)
- Завершены работы по устройству ростверков.
- Продолжаются работы по бетонированию вертикальных конструкций подвала.
- Завершается работы по перекрытию подвала.
Строительная готовность – 5%.
